수정 시점은 허용오차 끝이 아니라 변화가 보일 때다

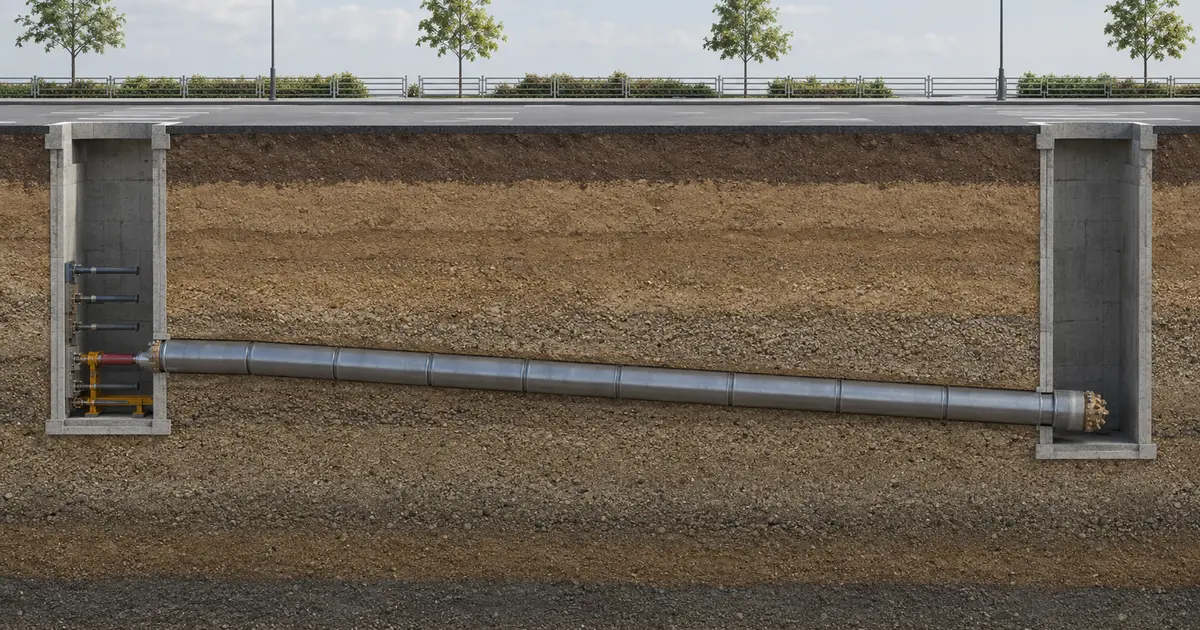

강관추진 선형오차는 도달구가 가까워진 뒤 한 번에 되돌리는 문제가 아니다. 관 1본이 들어갈 때마다 중심선, 높이와 롤링을 같은 기준점에서 측량하고, 직전 값과의 변화가 이어지면 오차가 작은 구간에서 수정 여부를 판단한다. 현재 위치만 허용범위 안에 있더라도 같은 방향으로 편차가 커지면 남은 연장과 가능한 조향량을 놓고 도달 위치를 예상해야 한다.
KCS 61 70 05는 추진관마다 중심선·고저·롤링을 확인하도록 하고, 굴곡이 적을 때 수정하되 급격한 방향수정으로 관에 과도한 편압력이 걸리지 않도록 정한다. 수정 중에도 수시로 계측해 효과를 확인해야 한다. 조향량을 크게 주고 결과를 다음 관에서 확인하는 방식은 원인과 반응 사이의 기록을 끊어 오히려 선형 관리를 어렵게 만든다.
측량값보다 먼저 가이드 레일과 반력계통을 확인

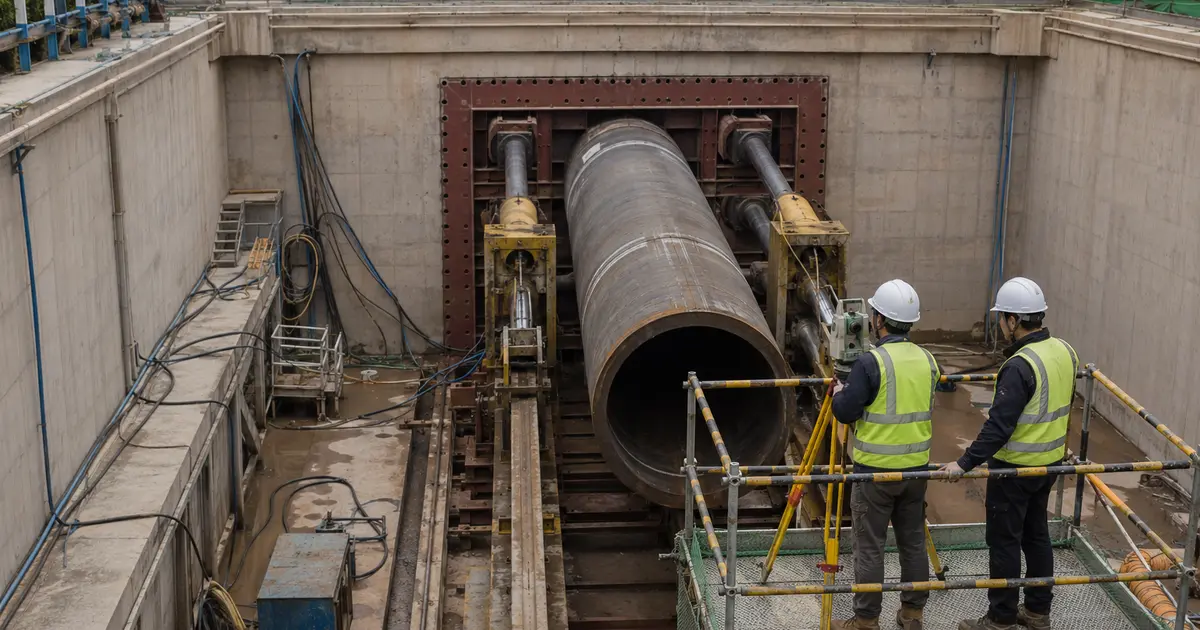

초기 편차가 나타났다면 굴진기만 조작하기 전에 발진구의 기준을 다시 본다. 가이드 레일의 좌우 위치와 경사, 추진잭의 대칭 작동, 압륜 접촉, 지압벽 면과 계획선의 직각 여부를 확인한다. 레일이나 반력벽이 움직인 상태에서 방향수정 잭만 사용하면 관 선단은 돌아가도 뒤쪽 관열에는 다른 방향의 힘이 남을 수 있다.
준비자료는 평면·종단선형, 발진·도달구 좌표와 표고, 관 외경과 길이, 잭 배치, 지반조사 결과, 지하수와 장애물 조사기록을 한 도면에서 대조할 수 있어야 한다. KDS 57 50 00은 토질·장애물·환경과 관계기관 조건을 조사해 공법을 고르고, 압입수직갱과 지압벽·가이드 레일을 계획선에 맞춰 견고하게 설치하도록 한다. 기준점이 흔들렸다면 측량값 자체보다 기준 복구가 먼저다.
추진력 급상승은 선형과 지반 원인을 나눠 본다
선형이 틀어지면 관 외면의 한쪽 접촉이 커져 마찰과 편압이 증가할 수 있지만, 추진력 상승을 모두 조향 탓으로 돌리면 원인을 놓친다. 전석이나 지중 장애물, 지층 변화, 굴착량 부족, 윤활재 공급 불균형, 장시간 정지 뒤의 재추진도 같은 현상을 만든다. 압력계 기록을 추진거리·측량값·굴착토 상태·윤활 주입기록과 시간순으로 겹쳐 봐야 구분이 된다.
추진력이 갑자기 오르면 출력을 더 높이기 전에 추진을 멈추고 관의 허용저항력, 지압벽과 가시설의 반력, 선단 상태를 확인한다. 방향수정 직후라면 잭별 하중 차이와 관 이음부의 접촉 상태도 확인 대상이다. 예상 지층과 실제 굴착토가 다르거나 용출수·토사 유입이 나타났다면 조향을 계속하기보다 굴진면 안정과 보조공법의 적합성을 다시 판단한다.
선형이 바뀌면 관체와 도달구까지 다시 맞춘다
현장 장애물 때문에 계획선형이나 도달 위치를 바꾸면 단순히 새 좌표만 전달해서는 부족하다. 남은 추진거리에서 필요한 수정량과 관 이음부의 허용 회전, 관체에 생길 편압, 잭 용량과 지압벽 반력, 도달구 개구부와 작업공간을 다시 대조한다. 보호관 안에 본관을 삽입하는 계획이라면 변경된 선형에서 삽입과 고정, 접합 작업이 가능한지도 확인한다.
변경도면에는 기준점, 관별 측량값, 수정 시작 위치와 조향 기록, 추진력 변화, 장애물과 지층 확인 결과를 같은 거리 기준으로 남긴다. 시공 완료 후에는 관 주변 공극과 뒷채움 상태, 이음부 수밀, 인접 도로·철도와 지반의 계측 추세까지 연결해 본다. 도달 결과만 맞았는지가 아니라 어떤 하중 경로로 그 위치에 도달했는지를 확인해야 관체와 주변 지반의 후속 검토 범위를 정할 수 있다.
