전체 메뉴 바로가기
회사소개설계·해석 업무흙막이 가시설 설계지하안전평가착공후 지하안전조사지반 수치해석 · 안정성 검토지하수·침투 안정성 검토사면안정해석철도 영향성 검토비개착·강관추진 설계동바리·거푸집 설계토목구조물 설계지반조사드론촬영업무절차설계사례기술정보실무가이드토목기술 블로그상담문의

TECHNICAL INFORMATION

지하안전평가와 착공후 지하안전조사의 실무 차이

도심 굴착계획과 인접 건물 및 계측 위치를 함께 나타낸 착공 전 지하안전평가 개념 단면
착공 전 평가는 계획 굴착단계와 인접 시설, 지하수 및 계측계획을 같은 조건에서 예측합니다.

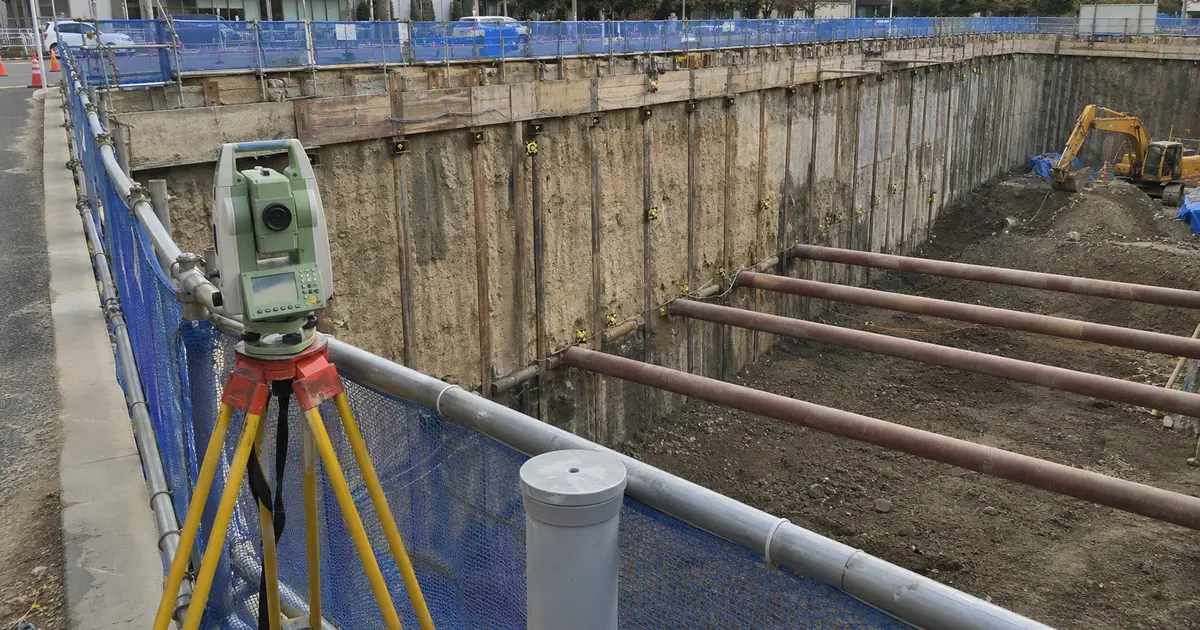

흙막이 굴착현장에서 측량기와 계측점을 이용해 실제 거동을 확인하는 착공 후 조사 현장
착공 후 조사는 현재 공정과 계측 원자료, 현장 변화가 평가서의 예측과 맞는지 대조합니다.
지하안전평가는 계획단계의 굴착과 주변 영향을 예측해 저감대책을 정하는 업무이고, 착공후 지하안전조사는 그 예측과 협의내용이 실제 시공에서 맞게 이행되는지 계측값과 현장상태로 확인하는 업무입니다. 두 문서는 이어지지만 같은 자료를 날짜만 바꿔 제출하는 관계는 아닙니다.

하나는 착공 전 예측, 다른 하나는 시공 중 관측

두 업무의 경계는 서류 명칭보다 판단 시점에서 갈린다. 지하안전평가는 승인 또는 사업계획 확정 전에 계획도면, 지반조사, 지하수위와 인접 시설물 자료를 바탕으로 굴착 단계별 영향을 예측하고 저감대책과 계측계획을 정한다. 반면 착공후 지하안전조사는 대상사업을 착공한 뒤 실제 시공이 지하안전에 미치는 영향을 조사하고, 필요한 조치가 확인되면 지체 없이 대응하는 절차다.

평가 단계의 핵심 질문은 계획한 흙막이·굴착순서·차수와 배수계획으로 주변 지반과 시설물 영향이 관리 가능한가이다. 조사 단계에서는 현재 굴착깊이와 지보 설치상태가 그 계획과 같은지, 계측 변위와 지하수 변화가 예측한 방향과 범위 안에서 움직이는지를 확인한다. 계측값 하나가 작다는 이유로 미시공 지보재나 배수 불량을 넘어가서도 안 되고, 평가값과 수치만 비교한 채 현장 균열·누수·토사유실을 빼서도 안 된다.

평가서의 조건을 조사표로 옮기는 방식

착공후 조사에 앞서 평가서의 최종 협의본에서 굴착 평면·단면, 단계별 해석조건, 저감대책, 계측기 배치와 조사 실시기간을 뽑아 기준표를 만든다. 여기에 승인도면과 시공상세, 공정표, 설계변경 내역, 시공일지, 계측 원자료, 강우·양수 기록과 현장사진을 붙인다. 계측기 번호나 단면명이 바뀌었다면 평가서의 예측지점과 현장 계측점을 다시 연결해야 하며, 누락된 기간은 보간값으로 꾸미지 않고 자료 공백과 원인을 기록한다.

확인 순서는 공정 대조가 먼저다. 같은 날짜의 계측값이라도 굴착 단계, 버팀보 설치 전후, 양수 시작 시점이 다르면 해석단계와 직접 비교할 수 없다. 그다음 계측기 설치·검정·초기값과 데이터 이상 여부를 점검하고, 벽체 변위·주변 지표침하·지하수위·인접 구조물 거동을 맞물린 추세로 본다. 마지막으로 현장점검 결과와 협의내용 이행 여부를 붙여 판단한다.

설계변경과 계측 이상은 서로 다른 재검토 신호

벽체 형식, 굴착깊이, 지보 간격, 굴착순서, 차수·배수계획 또는 주변 상재하중이 바뀌면 기존 협의조건과 변경도면의 차이를 표시한다. 변경된 형상이 평가서 해석범위를 벗어나면 기존 예측곡선을 그대로 관리선처럼 쓸 수 없다. 해당 단계의 하중경계, 지반정수, 지하수 조건과 시공순서를 다시 설정하고 계측 위치·빈도도 영향범위에 맞춰 고친다. 반대로 설계는 그대로인데 변위 증가율, 지하수 급변, 지표 균열이나 토사유출이 나타난 경우에는 시공상태와 계측 신뢰성을 함께 확인한 뒤 원인을 좁힌다.

흔한 오류는 계측 결과표만 월별로 붙이고 평가 당시의 예측값·협의조건과 연결하지 않는 것, 변경도면은 반영하면서 변경 전후 해석조건을 남기지 않는 것, 현장 조치를 한 뒤 효과 확인 자료를 빠뜨리는 것이다. 이상 징후가 있으면 측정 재확인, 공정과 작업하중 점검, 배수·누수 확인, 필요한 보강이나 시공순서 조정, 후속 계측의 순서가 기록으로 이어져야 한다. 조치 전후의 계측 추세와 현장사진이 함께 남아야 조사가 단순 현황기록이 아니라 판단 근거가 된다.

제출기한보다 먼저 자료 인계 주기를 맞춘다

시행령은 착공후 지하안전조사를 지하안전평가서에 적힌 실시기간에 하도록 하고, 조사가 30일을 넘겨 진행 중이면 매달 말일 기준 내용을 다음 달 10일까지 전자문서로 제출하도록 정한다. 종료된 경우에는 종료일부터 15일 이내에 조사서와 필요한 조치 사실·내용을 제출한다. 이 기한을 맞추려면 월말에 자료를 모으는 방식으로는 늦다. 계측 원자료, 시공일지, 설계변경 승인본과 현장조치 기록의 작성 주기를 조사 검토 주기와 처음부터 연결해야 한다.

업무 인계도 평가서 파일 하나로 끝내지 않는다. 최종 협의본과 보완이력, 해석모델의 단계·단면 대응표, 계측기 계획과 예측값, 승인도면의 버전, 미확정 가정조건을 함께 넘겨야 한다. 조사자는 이를 기준으로 실제 시공과의 차이를 계속 갱신하고, 사업자는 협의내용 이행과 필요한 조치가 현장 기록에 남도록 관리한다. 평가와 조사를 한 흐름으로 묶는 기준은 같은 계산서를 반복하는 것이 아니라, 예측조건이 시공 중 어떻게 확인·변경·조치됐는지 추적 가능하게 만드는 데 있다.

※ 지하안전평가는 착공 전 영향 예측과 저감대책 수립, 착공후 지하안전조사는 시공 중 실제 거동과 협의내용 이행 확인에 초점이 있으며, 두 단계 사이에는 조건·도면·계측자료의 추적 가능한 인계가 필요합니다.

참고 LINK

지하안전관리에 관한 특별법 제14조부터 제20조지하안전관리에 관한 특별법 제20조·제21조지하안전관리에 관한 특별법 시행령 제21조지하안전관리 업무지침
착공후 지하안전조사 자세히 보기

관련 설계사례

이 업무 설계사례 전체보기 →
기술정보 목록으로 →
설계 상담

현장조건에 맞는 착공후 지하안전조사가 필요하신가요?

계획도면과 지반조사자료를 준비해 주시면 확인 가능한 범위부터 업무범위를 검토합니다.

전화상담카카오톡 상담
기술상담 · 업무문의

믿을 수 있는 토목설계가 필요하신가요?

현장 위치, 계획도면, 지반조사보고서, 굴착 깊이와 요청 성과품을 알려주시면 업무범위를 확인해 드립니다.
