원계산서보다 먼저 달라진 경계를 표시한다

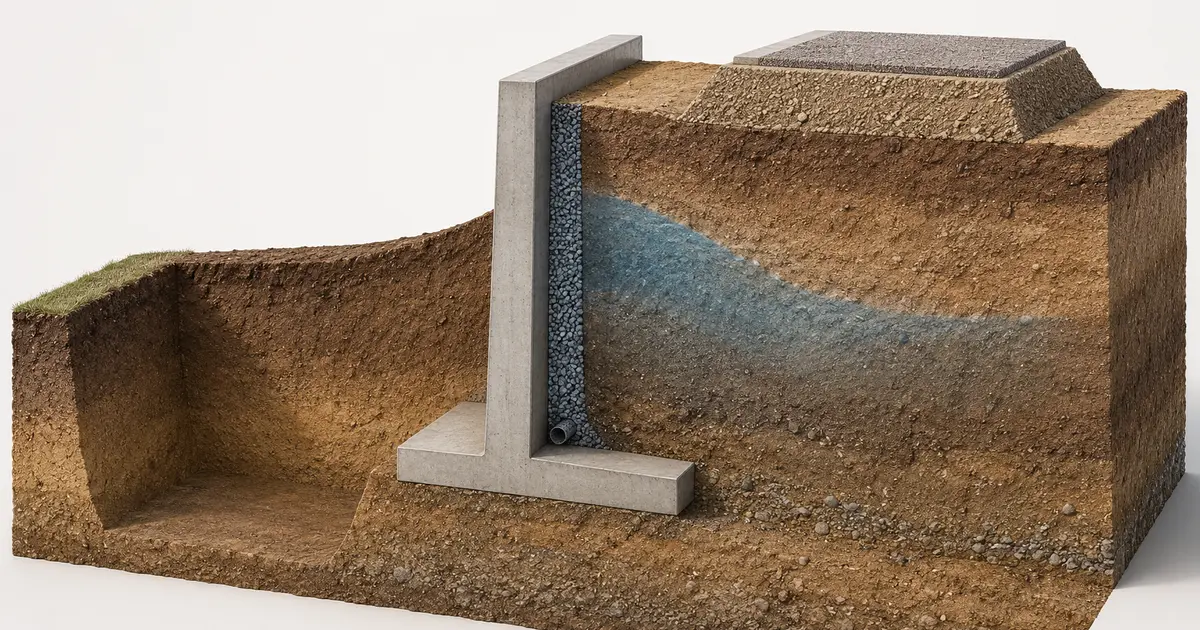

기존 옹벽 인접 공사는 준공 당시 계산서가 남아 있어도 현재 단면으로 다시 검토해야 한다. 배면 성토나 새 기초는 옹벽에 작용하는 하중을 늘리고, 앞굽 쪽 굴착은 저판 주변의 토피와 지반저항을 줄일 수 있다. 배수로 이설이나 포장 확대까지 겹치면 원설계의 토압·수압 조건도 유지되지 않는다. 먼저 원설계 단면 위에 신규 굴착선, 성토고, 구조물 기초와 장비 작업구간을 겹쳐 그려 무엇이 달라졌는지 분리한다.
확인자료는 준공도와 원구조계산서, 옹벽 형식·높이·저판 치수, 기초지반 조사자료, 배면 배수상세와 유지관리 기록이다. 여기에 현재 지형측량, 균열·기울기·누수 조사, 신규 공사의 평면·단면과 공정표를 붙인다. 준공도와 현장 형상이 다르면 사진만으로 저판 위치를 추정하지 말고 탐사나 시험굴착 등으로 확인 범위를 정한다. 자료가 비어 있는 항목은 임의의 보편값으로 채우지 않고 불확실 조건으로 나누어 결과의 민감도를 본다.
배면하중·전면지지·물길은 따로 바뀐다

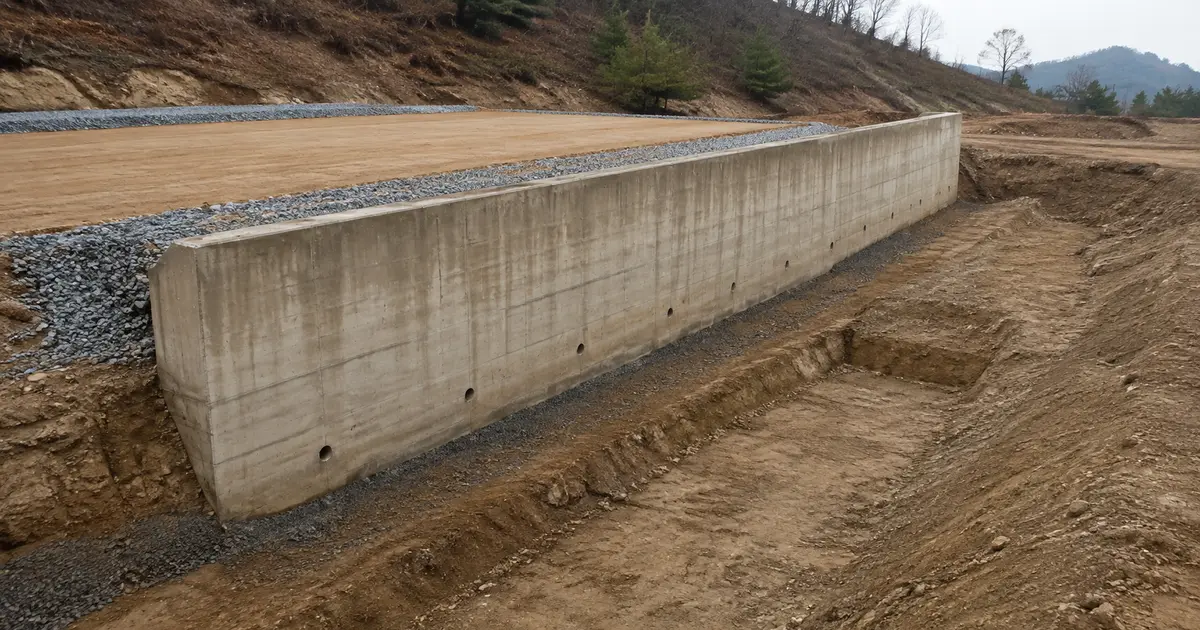

배면에 새 성토, 차량 통행, 자재 적치 또는 건축물 기초가 계획되면 하중의 크기뿐 아니라 옹벽에서의 이격과 작용 폭을 확인한다. 이를 전 구간 등분포 상재하중 하나로 바꾸면 기초의 국부 영향이나 시공장비가 가까이 접근하는 단계를 놓치기 쉽다. KDS 11 80 05는 지표면 재하하중과 구조물 기초에 의한 영구하중을 옹벽 설계에 고려하도록 한다. 따라서 신규 하중이 토압과 벽체·저판 부재력에 미치는 영향은 실제 배치와 공사단계에 맞춰 산정한다.
앞굽 쪽 굴착은 단순한 지표고 변경이 아니다. 원검토에서 앞굽 위 흙의 자중이나 옹벽 전면의 수동저항을 이용했다면, 굴착 깊이와 이격거리에 따라 그 저항을 줄이거나 제외해야 한다. 저판 하부 지반이 굴착 영향범위에 들어가면 활동·전도뿐 아니라 지지력, 침하와 전체안정성도 다시 본다. 구조물 본체는 변경된 토압과 지반반력으로 벽체·저판의 휨과 전단을 계산하고, 기존 균열이나 이음부 열화가 있는 구간은 건전한 신설 부재와 같은 상태로 두지 않는다.
배수관이 도면에 있다는 이유만으로 수압을 없애서도 안 된다. 인접 굴착의 차수벽, 되메움 재료, 포장과 측구 위치가 바뀌면 지하수 유입과 배출 경로도 달라진다. 배면 배수층과 배수공의 연결, 토사 막힘, 방류구 표고와 역류 가능성을 현장에서 확인한 뒤 정상 배수 조건과 기능 저하 조건을 나누어 비교한다. 원래 건조했던 배면에서 누수 흔적이나 배수량 변화가 나타났다면 구조검토 전에 수두 조건부터 고쳐야 한다.
최종 단면이 같아도 시공순서가 다르면 다시 본다
최종 계획단면만 해석하면 공사 중 가장 불리한 순간을 건너뛸 수 있다. 굴착 전 장비 적치, 단계별 터파기, 가설 지지 설치, 기초 타설, 되메움과 다짐 순서로 단면과 하중을 나누고, 각 단계에서 옹벽 앞·뒤 지반이 제공하는 저항을 따로 적용한다. 굴착을 먼저 하고 보강을 나중에 설치하는 변경은 완성 후 형상이 같더라도 검토 결과가 같지 않다. 필요하면 굴착 폭 조정, 소단, 가설 버팀, 분할 시공을 대안으로 비교하되 시공도면에도 계산서와 같은 순서를 표시한다.
착수 전에는 옹벽 변위와 균열, 주변 지표표고, 배수량의 기준값을 확보한다. 계측 위치는 보기 편한 곳보다 굴착이 가장 가깝거나 성토고가 큰 단면, 기존 변형이 확인된 이음부에 우선 둔다. 측정값은 단일 관리값만 보지 않고 굴착 단계, 강우와 작업하중 기록에 맞춰 추세를 비교한다. 예상과 다른 방향의 변위나 배수 반응이 나오면 계측값을 계산서에 억지로 맞추지 말고 지반조건, 수위와 하중경계를 다시 확인한다.
잦은 누락은 신규 상재하중만 더하고 기존 수동저항은 그대로 두는 경우, 최종 단면만 검토하는 경우, 계산서만 고친 뒤 배수도와 계측계획을 남겨 두는 경우다. 굴착고·성토고, 기초 위치, 장비 동선, 차수·배수계획 가운데 하나라도 바뀌면 해당 단계의 안정검토와 부재력, 침하 예상, 현장 관리항목을 함께 갱신한다. 결과표의 안전 여부보다 변경 전후 어떤 경계가 달라졌고 그 변화가 어느 검토항목에 연결됐는지를 남기는 편이 후속 시공 판단에 더 직접적인 근거가 된다.
